巴里坤换流站750千伏交流系统投运
中新网新疆新闻5月7日电(陈凯 刘亚)5月6日,巴里坤换流站750千伏交流系统调试工作结束,标志着该站正式与新疆主网相连,为下阶段低端、高端直流系统带电调试及顺利投运打下了坚实的基础。

哈密—重庆±800千伏特高压直流输电工程是国家“十四五”重点工程,交流系统调试工作于4月26日开始,历时10天,分三阶段实施,累计开展6大项146小项调试项目,核对并执行定值单710份、完成操作16330项,总调试项目及日均调试量均创西北电网历史之最。

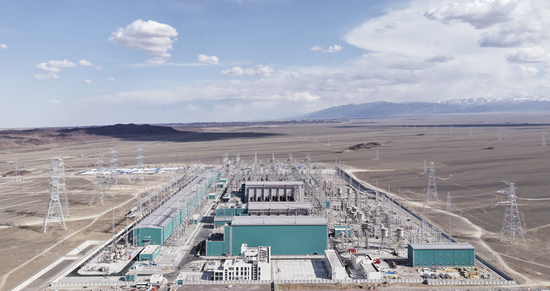

换流站交流系统投运是直流工程投运的关键节点。本次交流系统调试共涉及包括6条750千伏输电线路、站内10串GIS成套设备、4大组交流滤波器、2台750千伏变压器等近百台(套)设备,启动设备数量多、调试项目覆盖全面。交流系统调试期间,站内设备运行稳定可靠,各项参数均达到调试要求,为后续工程配套的1020万千瓦新能源及1100万千瓦火电接入奠定了基础。

调试开始前,国网新疆电力有限公司超前谋划、提前部署,组织各专业人员于2月10日开展交流系统验收工作。为保障工程顺利调试,现场人员克服验收工期紧、建设与验收同步开展的不利因素,组建涵盖数个专业的验收工作组,投入技术骨干100余人,通过采用“典型间隔验收+随工验收”方式,将交流系统验收工作“化繁为简”,确保启动调试准备工作万无一失。

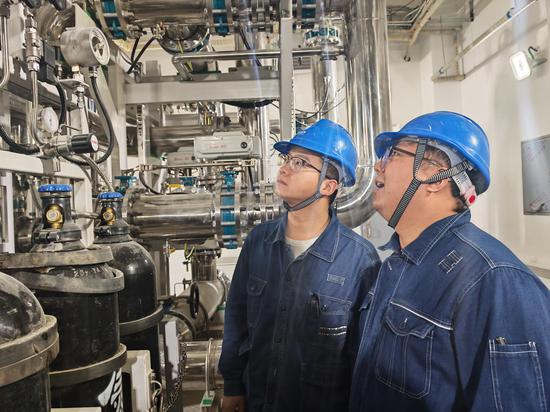

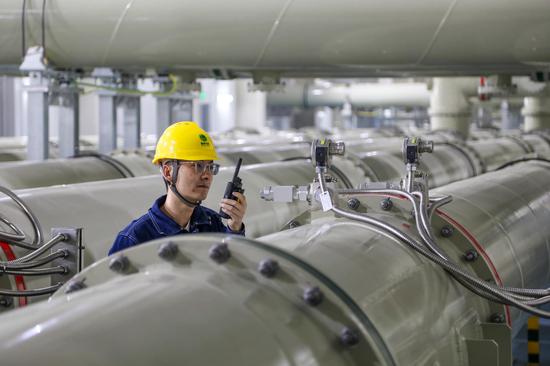

巴里坤换流站交流调试期间,国网新疆电力严格标准化交接班、运行监盘、倒闸操作等运维管理工作,全力配合做好调试工作,严格工作机制和流程,集中梳理调试期间发现的问题,督促问题闭环整改,并做好交流系统调试带电区域的隔离和人员管控,确保调试设备安全措施布置到位,认真开展一、二次设备状态检查,确保调试设备保护定值、参数配置等正确无误,顺利推进调试工作的同时,在安全管控上主动作为。
接下来,国网新疆电力将针对“边施工、边调试、边运维”期间的复杂安全形势,坚守安全红线与底线,继续开展双极低端、双极高端相关设备的安装、验收及调试工作,迎接即将开始的直流系统低端带电调试,为哈重直流输电工程顺利投运打好坚实基础。
