中新网
分享到:

“疆电外送”第三通道建成送电 新疆能源外送再提速

“疆电外送”第三通道建成送电 新疆能源外送再提速

2025-06-13 15:50:14 来源:中新网新疆

  中新网新疆新闻6月13日电(张达 张源)在“疆电外送”第三通道顺利投运之际,第四通道的建设也在紧锣密鼓地推进。6月11日,“疆电外送”第四通道配套电源项目现场,国网公司和三峡集团工作人员正在为煤电项目施工送电做着最后的调试,经过几次电力冲击试验后,35千伏三峡变电站一次受电成功。标志着该项目“场外三通”全面完成,为下一阶段主体施工创造了良好条件。

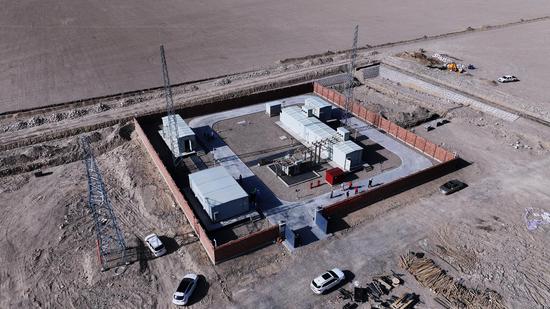

6月11日,第四通道电源项目35KV变电站近景。 张达摄

  6月11日,第四通道电源项目35KV变电站近景。 张达摄

  “经过三个月科学谋划与精心施工,该变电站顺利送电,为我们7月30日主体施工创造了条件,感谢各级政府和国网公司的支持,让变电站工程提前一周完成任务节点。”三峡集团新疆分公司若羌火电建设项目部负责人倪舒云介绍,该变电站送电,保障了煤电项目施工及生活用电,为后续安全高质施工筑牢根基。

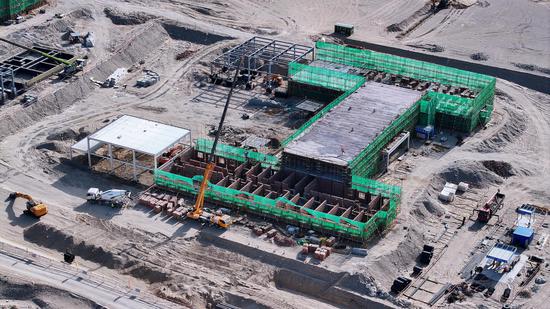

6月11日,第四通道电源项目生活区近景。 张达摄

  6月11日,第四通道电源项目生活区近景。 张达摄

6月11日,国网公司和中国三峡的相关人员正在研究项目施工送电方案 郭城摄

  6月11日,国网公司和中国三峡的相关人员正在研究项目施工送电方案 郭城摄

  “我们充分发挥党员先锋模范作用,接到报装需求后,开辟绿色通道,克服戈壁偏远困难,安排专人实地勘察,制定供电方案,缩短项目接电时间。后续,我们将持续做好项目供电服务保障工作。”国网巴州供电公司该项目客户经理丁万利介绍,项目供电线路全长22.47公里,共102基杆塔,施工作业比较复杂,跨越高电压线路较多,又加上风沙大、天气炎热,需要根据现场实际情况,积极调整方案,做科学施工。

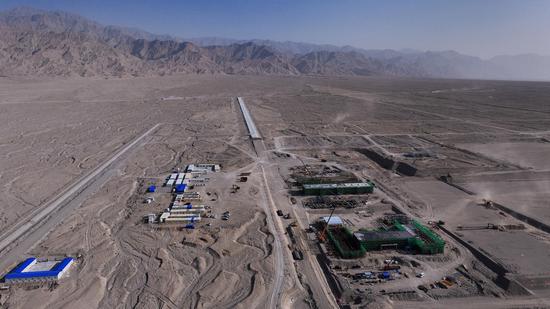

6月11日,第四通道电源项目生活区全景。 张达摄

  6月11日,第四通道电源项目生活区全景。 张达摄

  据悉,“疆电外送”第四通道及其配套电源项目总投资约1000亿元,电源项目规划总装机约1900万千瓦,涵盖风电400万千瓦、光伏850万千瓦、先进高效煤电396万千瓦以及新型储能约250万千瓦。项目建成投运后,输送至川渝地区的绿电占比将超60%,高峰时段可提供500万千瓦的可靠电力支撑。

  随着“疆电外送”第三通道建成送电以及第四通道的加速建设,新疆能源外送能力将大幅提升,不仅推动新疆能源资源优势转化为经济优势,还将为保障国家能源安全、促进区域协调发展贡献重要力量。

【编辑:赵雅敏】
《中国新闻》·大美新疆
本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
[网上传播视听节目许可证(0106168)] [京ICP证040655号] [ 京公网安备 11010202009201号] [京ICP备05004340号-1] 总机:86-10-87826688
制作:中新社新疆分社  技术支持:0991-8557237  新闻热线:0991- 8550318 / 8556479
Copyright ©1999-2025 chinanews.com. All Rights Reserved
