创新技术铸就沙漠超级输电工程
中新网新疆新闻7月10日电(杨迎洲)7月7日,和田—民丰—且末—若羌750千伏输变电工程现场,国网新疆电力公司员工正在且末—若羌段输电线路上开展走线消缺作业。与此同时,不远处的民丰县境内,项目建设团队正为工程跨越和若铁路做最后准备,全力冲刺全线贯通。

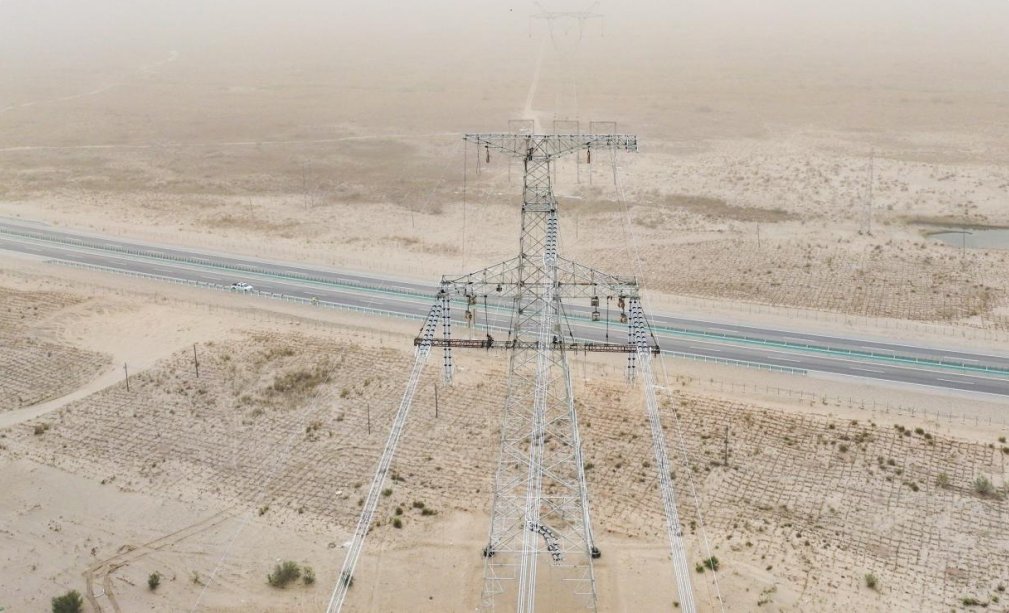

从2010年国网新疆电力公司投资建设环塔750千伏电网工程起点——巴州750千伏变电站,到2023年11月和田—民丰—且末—若羌750千伏输变电工程开工建设,数万名建设者历经5000余个日夜,在“沙退人进”的壮举中,用汗水和智慧书写着环塔750千伏电网工程的壮丽篇章。
技术创新破解沙漠施工难题

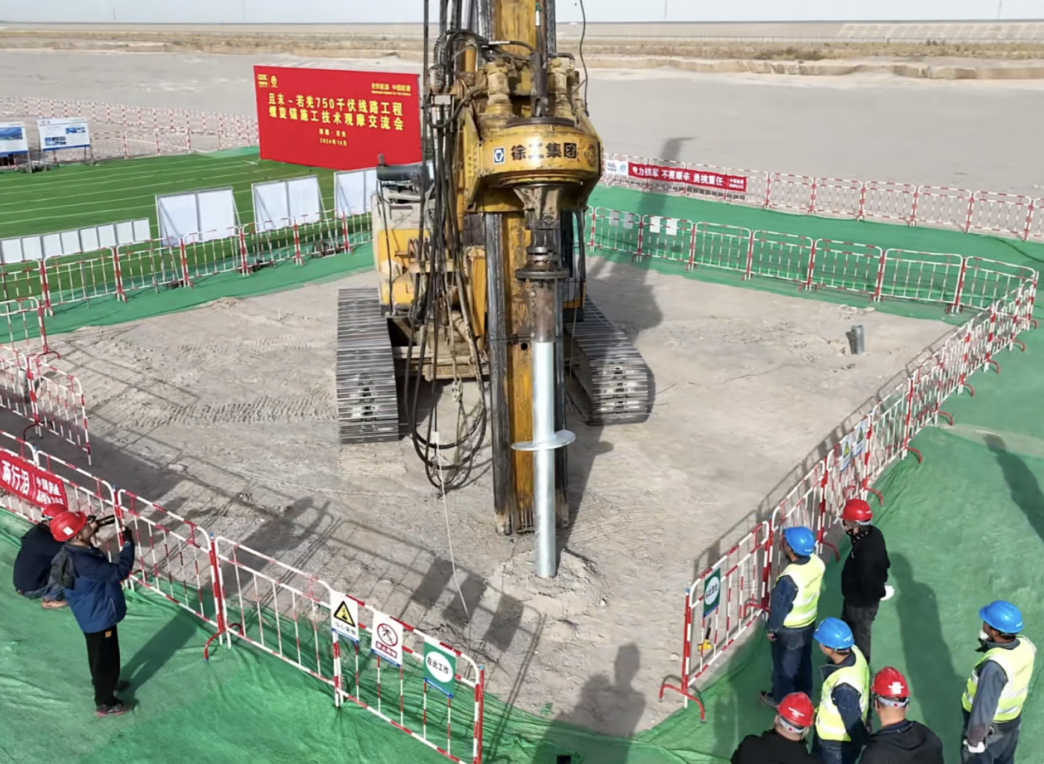

环塔里木盆地750千伏输电环网工程部分基础位于戈壁荒漠,地质坚硬导致基础开挖难度大、施工周期长。为此,工程创新引入螺旋锚基础施工技术——这种机械化程度高、工序精简的工艺,比传统基础施工效率提升一倍以上,实现了基础—组塔—架线施工“零等待”。作为目前疆内超高压工程中首次应用的“最强承载力、最深锚入、最高效率”螺旋锚基础,它推动工程基础施工从“开挖+绑扎+浇筑+养护”向“拧螺丝入地”实现技术飞跃。

针对沙漠流动性大、风力强,铁塔基坑易被流沙吞噬、成型率低的难题,建设团队独创“三快”施工法:快速开挖、快速支护、快速浇筑,将基坑成型率提升至90%以上,单基铁塔施工周期缩短超一半。
装备升级提高工程建设进度
十余年间,随着巴州—库车一二回、库车—阿克苏—巴楚一二回、巴楚—莎车—和田一回、莎车—和田二回、巴州—铁干里克—若羌双回等750千伏输变电工程相继建成,工程装备应用持续迭代升级。

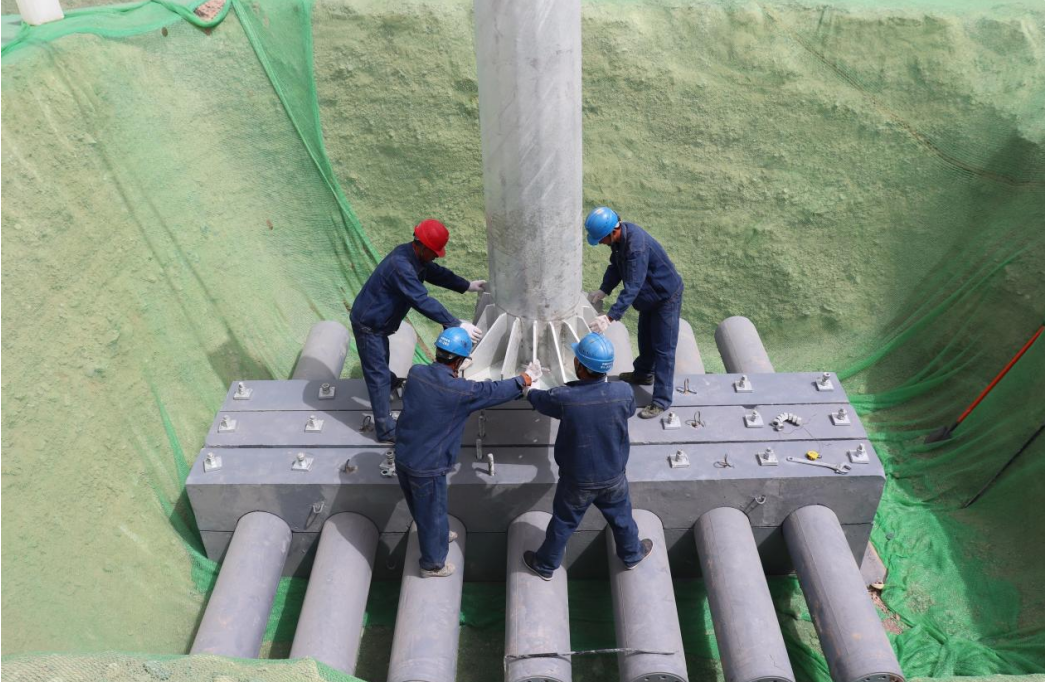

2018年,穿心装配式基础首次应用于巴楚—莎车750千伏输变电工程:预制构件在工厂加工完成后直接在现场组装,省去了传统基础“浇筑—振捣—收面—养护”全流程,大幅缩短施工周期。此外,盘扣式跨越架的创新应用也成了建设者的“好帮手”。“过去跨越施工主要靠搭设钢管跨越架,现在新型盘扣式跨越架组装方便、适用性强、结构标准,为高空作业节省大量时间,效率提升一倍以上。”新疆送变电公司且末—若羌750千伏线路工程施工项目经理李绍伟说。
可视放线筑牢施工安全防线

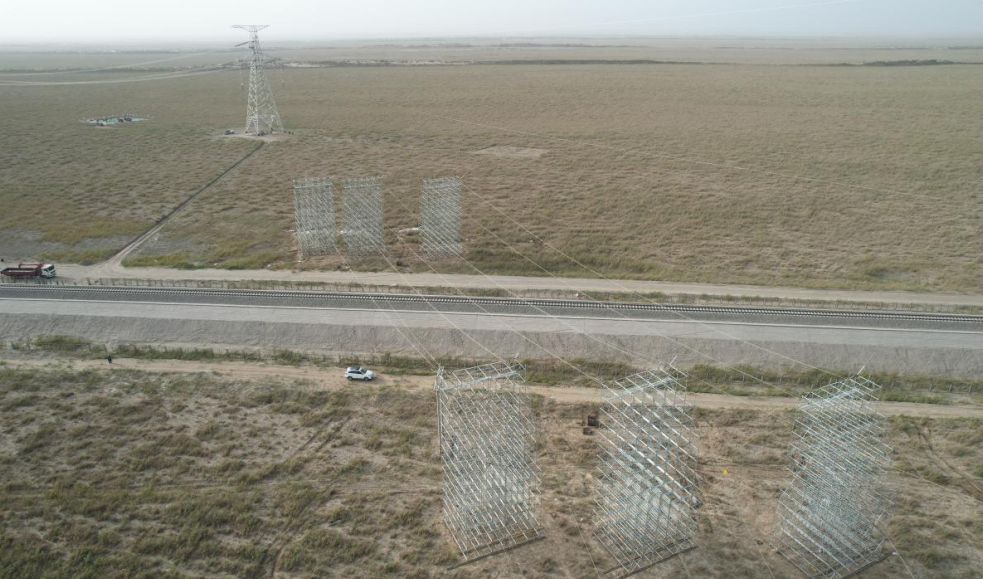

导线展放需跨越和若铁路、G0612若民高速及110千伏、35千伏等带电线路。建设团队以技术手段筑牢安全防线:用无人机替代人工完成初级导引绳架设,在张力场、牵引场设置远程集中操控台,每基铁塔安装监控装置,通过集控智能可视化张牵设备实现多台设备集中操控指挥,避免了沟通不畅、操作不同步等问题。同时,可视化装置对展放线过程中的每个风险点全程监控,有效解决了“人员监控”不到位、跑线、误碰跨越物等隐患,最大限度降低作业风险。
智慧验收严把投运质量关

作为工程投运前的最后一道“关卡”,输电线路竣工验收已从初期“数量核查”转向深层次“工艺达标”。为高质量完成验收,新疆送变电公司创新应用“三段式”标准化流程:预验收阶段,由无人机完成线路本体及廊道基础数据采集,减少人员高空作业;精细化验收阶段,采用“人工走线+无人机巡检”双轨模式,对导线压接管、绝缘子、金具等关键部位交叉核查;复检验收冲刺阶段,依托自主研发的数字化平台汇总分析缺陷,精准施策消除遗留问题。
随着环塔里木盆地750千伏输电环网工程“合龙”的推进,新疆电网“北接南延、西连东送”的750千伏枢纽型骨干格局逐步成形。这一超级工程将为南疆沙漠、戈壁、荒漠地区大型风电光伏基地等新能源项目提供有力支撑,满足南疆中远期新增负荷用电需求,助力打造环塔里木千万千瓦级清洁能源供应保障区,加速新疆能源优势向经济优势转换,服务全国电力保供大局。
