哈重直流配套煤电工程全面投产

哈重直流配套煤电工程全面投产

2025-08-20 18:49:53 来源:中新网新疆

  中新网新疆新闻8月20日电(耿旭 丁文静)近日,哈重直流配套煤电工程——新疆华电哈密2×100万千瓦煤电项目2号机组成功完成168小时满负荷试运行,标志着该项目全面建成投产并正式转入运行阶段。该项目不仅能发挥“疆电入渝”电力供应稳定器的作用,还将成为新能源消纳的“调节器”。

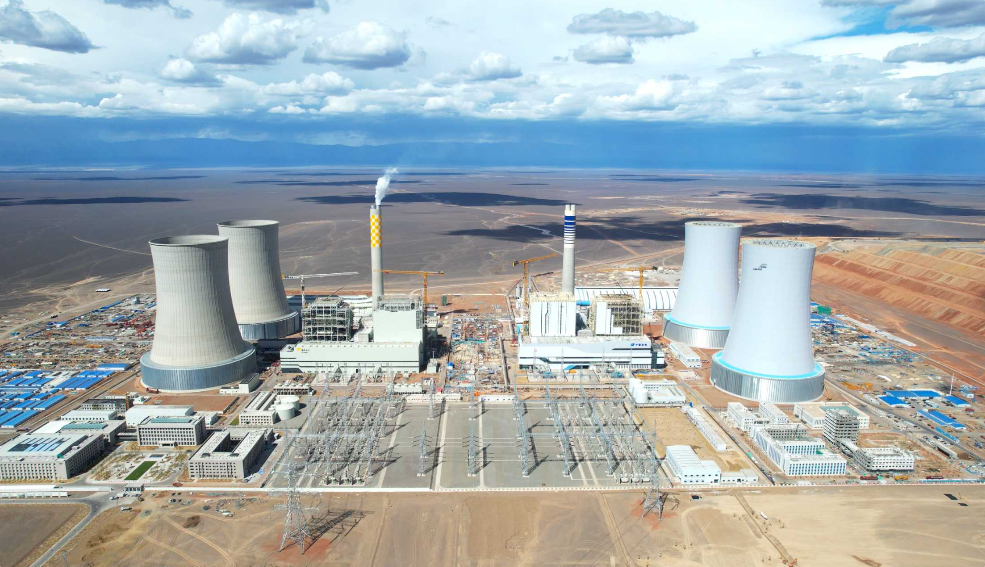

新疆华电哈密2×100万千瓦煤电项目航拍。唐毅轩 摄
新疆华电哈密2×100万千瓦煤电项目航拍。唐毅轩 摄

  该项目坐落于哈密三塘湖戈壁腹地,配备2台国产高效超超临界间接空冷燃煤机组。调试工作是项目从建设阶段迈向运行阶段的关键枢纽,面临着自然环境恶劣、综合技术难度大等多重挑战。2024年11月,国网新疆电力选派骨干人员组建调试团队,针对技术难题、环境挑战及环保要求,提前规划了“问题定位—联合攻关—技术复盘”的调试方法,并制定了相应的调试方案。

  在分系统调试阶段,调试团队严格依照调试规程和操作流程,对工业水系统、真空系统、汽轮机调节保安系统、旁路系统、再热系统等一系列系统进行调试,为整套启动的顺利推进和机组的高质量运行奠定了先决条件。

  进入整套启动阶段后,专业技术人员实行24小时轮班监护,稳步开展现场条件确认、设备状态检查等并网前的各项准备工作。针对小机冲转振动高的问题,统筹汽机、热工、电气专业人员开展小机变流器逻辑讨论,成功解决了小机频繁振动的问题;面对高温、大风等恶劣天气导致功负荷波动的情况,组织锅炉、汽机、热工专业联合研讨,有效稳定了负荷。团队严格按照启动方案要求,高质量、高标准完成了并网前的所有重要试验,实现了锅炉点火、汽轮机冲转、发电机并网三项一次成功,为168小时试运行打下了坚实基础。

调试人员正在指挥开展大机冲转前检查。唐毅轩 摄
调试人员正在指挥开展大机冲转前检查。唐毅轩 摄

  在最终的168小时试运阶段,2台机组各项指标表现优良,自动、仪表、保护投入率均达到100%,环保设施同步投运,烟气排放指标优于国家超低排放标准,所有指标一次性达标。2台机组分别于6月13日和8月13日安全投运,整体调试工作进度较计划提前一个多月,在9个月内实现了2台百万千瓦机组“双投”。

  作为我国首个“沙戈荒”新能源外送基地——新疆天山北麓戈壁能源基地的核心支撑电源,该项目的全面投产,是国网新疆电力在保障国家能源安全、服务自治区能源发展大局、推动“疆电外送”能源战略落地方面取得的又一重大成果。它不仅为“疆电入渝”外送工程外送系统的安全稳定运行和新能源可靠并网消纳提供了有力保障,助力新型电力系统建设,还为千里之外的重庆市用电安全和成渝地区双城经济圈建设提供了清洁能源保障。

  后续,国网新疆电力将持续对华电哈密2×100万千瓦煤电项目机组进行为期半年的保运工作,确保机组稳定运行,为“疆电入渝”电源支撑点持续提供高质量、专业化的保障。

【编辑:袁晶】
《中国新闻》·大美新疆
本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
[网上传播视听节目许可证(0106168)] [京ICP证040655号] [ 京公网安备 11010202009201号] [京ICP备05004340号-1] 总机:86-10-87826688
制作:中新社新疆分社  技术支持:0991-8557237  新闻热线:0991- 8550318 / 8556479
Copyright ©1999-2025 chinanews.com. All Rights Reserved
