攻坚防冰害 护航北疆环网
中新网新疆新闻8月29日电(王立福 张东川 李莹华)8月25日,随着750千伏纳城二线下达停电指令,750千伏纳城一二线防冰害治理工作全面进入二线施工冲刺期,迎来“攻坚阶段”。作为北疆地区750千伏主网的关键组成部分,此次停电期间,除开展常规检修消缺外,还针对地区冰害隐患实施专项治理,标志着新疆电网已提前启动年度迎峰度冬保供电“预备战”。

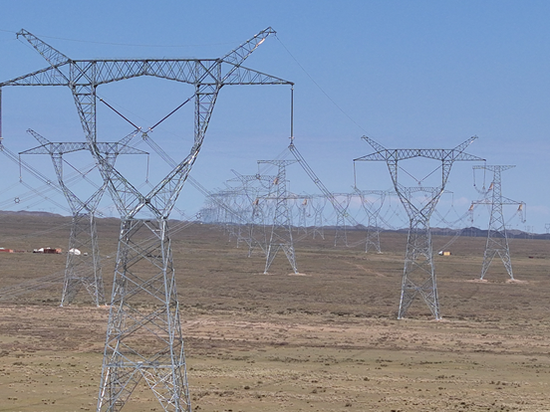

750千伏纳城一二线并行架设,单趟全长171千米,起于喀纳斯750千伏变电站,止于塔城750千伏变电站,途经布尔津县、吉木乃县、和布克赛尔县,沿线以平原丘陵和低山区为主。由于部分区段为重度覆冰区,冬季遭遇持续寒潮雨雪天气时,廊道最低气温可达-40℃,最大覆冰厚度达20毫米,对线路冬季安全运行产生极大隐患。

本次防冰害治理与线路停电检修同步推进,改造内容包括拆除原201号—243号杆塔区段的地线及光缆,将原本同杆塔的两条线路“分离”,随后单独架设一条长20千米的OPGW光缆,确保线路通讯正常。改造后的线路如同加装“安全锁”,可有效消除线路脱冰跳跃引发的导地线闪络、跳闸等隐患。
面对工期紧、任务重等挑战,新疆送变电公司提前编制新架光缆跨越专项放线施工方案,梳理重要节点管控计划并安排专人负责。同时,积极与阿勒泰公路事业发展中心、属地供电公司、林草局等10余家单位建立协作机制,通过制定“双底线”权责清单、多单位共享实时信息等方式,协调施工窗口期,顺利完成国道、高速及输电线路的光缆跨越作业。

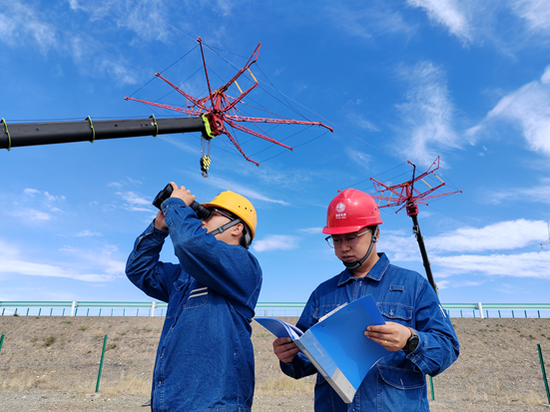

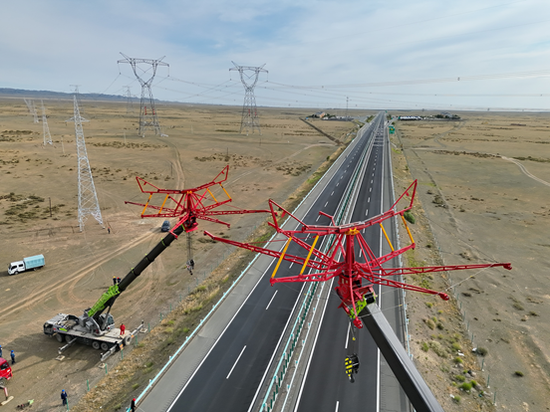

“本次防冰害治理工程中,我们首次采用移动式伞形跨越架完成G3014奎阿高速跨越施工,将以往需2天的跨越时间缩短至2小时。这种跨越架安装在起重机吊臂头部,通过模块化设计与可移动吊车结合,相比传统跨越架搭设时间更短、使用更灵活,在提高施工效率的同时,还能有效防止线路掉落。”新疆送变电公司北疆运检分公司输电运检技术师袁钦介绍。
据悉,750千伏纳城二线防冰害治理改造已于8月25日启动,计划9月10日前完工。该工程全部完成后,将整体提升北疆电网抗冰保障能力和供电可靠性,为筑牢冬季新疆主网安全防线奠定坚实基础,全力保障750千伏北疆环网安全稳定运行。
