新疆实现750千伏绝缘子不停电消缺
中新网新疆新闻8月7日电(杨万里 杨迎洲 肖娟 马晓云)8月6日,在昌吉回族自治州呼图壁县750千伏凤亚线作业现场,随着作业人员乘坐电动升降装置从60米高空安全返回地面,新疆超高压主网首次750千伏复合绝缘子带电更换作业顺利完成。此次作业填补了新疆750千伏带电作业技术空白,形成了可复制推广的不停电消缺标准化作业方案。
新疆拥有国内覆盖面积最广、东西跨度最大的省级750千伏电网,线路总长14853.44千米,沿线地形复杂、气候多变。长期以来,线路故障绝缘子缺陷处置只能全线停电更换,受负荷限额、停电窗口期约束,隐患处置效率偏低,探索不停电检修模式是保障电网持续可靠供电的关键抓手。

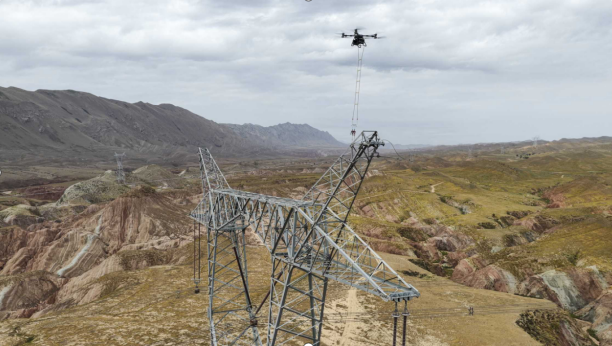

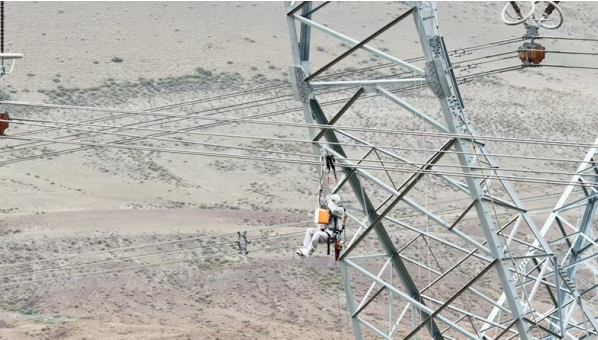

本次作业创新采用无人机搭配电动升降装置的“小飞人”作业模式。工作人员操控大载重无人机挂载双绳抛挂柔性滑车,作业人员借助升降设备一分钟直达60米高空等电位点位,对比人工登塔模式,整体作业时长压缩60%,安全系数与作业效率同步提升。

“此次带电作业,我们定制了钛合金卡具、丝杠,配备超强度绝缘拉棒,使用超分子聚乙烯绝缘保护绳和六分裂导线保护钩,确保现场设备安全,同时为提高工作效率,我们使用自主研制的‘双绳抛挂柔性滑车’,实现电动升降装置工作绳和保护绳同时就位,相比传统单根绝缘绳依次起吊,可以节约一半的工作时间,保证安全的同时,提升工作效率。”新疆送变电公司乌鲁木齐运检分公司技术主管何慧晶介绍。
现场还配套运用多项智能运维装备:导线后备防护装置规避导线滑移风险,绝缘拉棒精准调控导线抬升幅度;智能除冰、覆冰在线监测设备实时采集环境、线路数据,实现冰闪风险前置预判,构建全流程安全防护体系。
本次带电作业落地,补齐超高压线路绝缘子不停电检修短板,提升了主网隐患快速处置与应急保供能力,标志着新疆超高压带电作业向智能高效转型,为西北能源保供、新型电力系统建设夯实技术支撑,助力地方经济稳定发展。
