若羌—羚羊(花土沟东)750千伏线路工程新疆段架线进入收尾阶段
若羌—羚羊(花土沟东)750千伏线路工程新疆段进入架线收尾阶段,为后续工程竣工验收、按期投运奠定坚实基础。

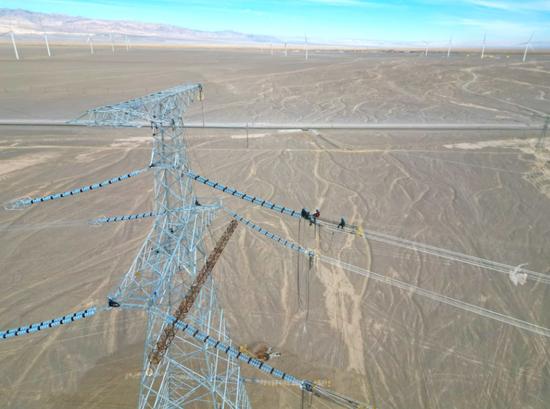

10月13日,在项目四标段建设现场,工人正在进行导地线断紧线施工作业,有序推进工程建设,一派繁忙景象。

“我们作业点位于阿尔金山北麓,海拔3200至3400米,临近野骆驼保护区,高海拔、气候多变,施工条件艰苦。今天主要开展导地线断紧线作业,本区段紧线工作今日可以完成。”若羌—羚羊750千伏线路工程四标项目副经理牛麒州介绍,现场人机配置齐全,施工方严格落实施工方案,严守安全规范、把控工艺质量,有序推进施工作业。
该工程新疆段全部位于巴州若羌县境内,有100多公里线路翻越阿尔金山、穿越无人区,部分区段临近野骆驼自然保护区,线路海拔跨度1000米至3850米,地形复杂、有效施工窗口期短,面临物资运输、通信和后勤保障等多重考验。

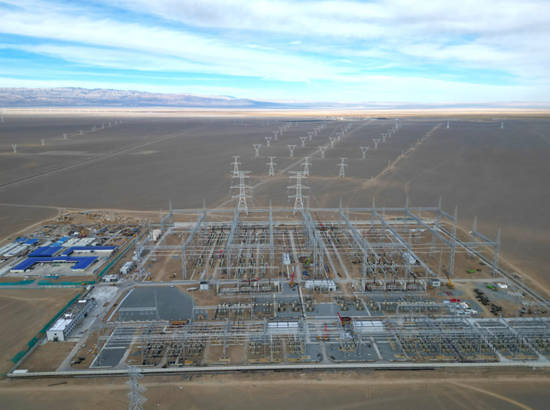

项目部结合高海拔特点,统筹安全、质量与生态保护,有序推进建设任务。据业主项目部质量专责彭凌瑞介绍,目前基础浇筑、铁塔组立工作基本完成,进入架线施工收尾阶段,新疆段全线投入施工人员1396人,机械87台;基坑开挖完成100%,基础浇筑完成99.4%,铁塔组立完成94.2%,导地线展放完成82%。配套建设的祁曼750千伏变电站土建及电气安装已进入收尾攻坚阶段。
工程建设期间,国网巴州供电公司疆电外送共产党员服务队全程做好属地对接、外部协调等保障工作,为这条能源大通道有序建设保驾护航。“这条750千伏线路是疆电外送重要通道,投产后可缓解外送通道压力、促进新能源消纳,助力南疆发展。我们将持续发挥党员先锋模范作用,做实属地协调,护航能源大通道建设。”国网巴州供电公司疆电外送党员服务队队员梁保军说道。

作为服务“十四五”新型电力系统建设重点工程,若羌—羚羊750千伏输变电工程,是落实中央援疆部署、助力南疆稳定发展的重要电力基础设施。项目投产后,可缓解疆电外送通道压力,强化疆电在西北电网、跨区直流的保供能力,提升电网关键断面输电能力与安全稳定水平,依托新疆与西北主网新能源互补特性推动新能源发展,支撑特高压直流运行,保障中东部电力安全,助力两省区新型电力系统示范区建设。(黑峥嵘 谭辉龙 梁保军)
