中国石油新疆油田煤电联营一体化项目全面转入调试试运新阶段
近日,中国石油新疆油田公司新能源及配套煤电、碳捕集一体化项目两台660MW超超临界燃煤机组锅炉顺利通过水压试验,汽轮机完成扣缸,锅炉、汽轮机、发电机三大主机安装全面完成,项目建设正式由主体设备安装阶段转入系统调试阶段,全面进入攻坚冲刺期,向着年底投产目标奋进。
这是中国石油规模最大的“新能源+煤电+CCUS”一体化项目,同时也是中国石油首个百万吨级电厂烟道气碳捕集示范工程,更是新疆油田推进绿色低碳转型的重点工程。项目依托新疆煤炭储量丰富、光照资源充沛的资源禀赋,打造“煤电为基、新能源为翼、碳捕集为纽带”的发展模式,集发电、调峰、碳捕集、驱油封存多项功能于一体,构建起“绿电入网—碳捕集—驱油封存”完整产业闭环,打通“煤电油气新”全产业链,实现减碳、增产、强网、稳电多重综合效益。

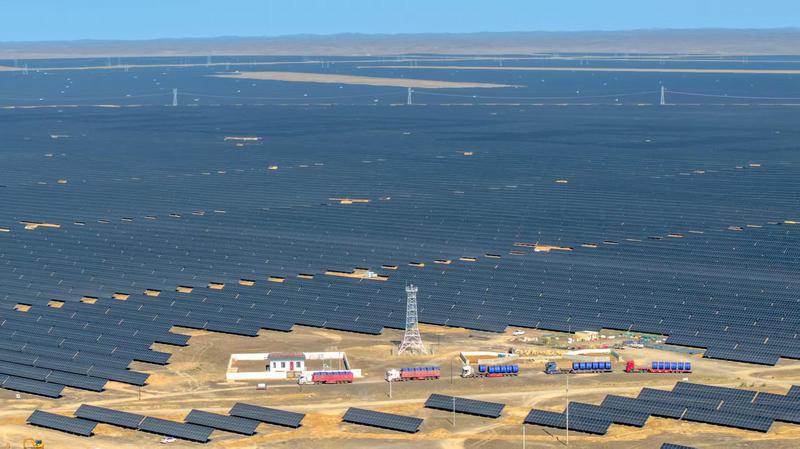

400万千瓦光伏项目现场,满载铠装集电电缆的重型货车陆续进场,项目进入收尾攻坚阶段。 张睿 摄
项目规划建设“400万千瓦新能源、2×66万千瓦超超临界燃煤机组以及100万吨/年二氧化碳捕集设施”。项目全面建成后,预计每年可产出绿电超63.2亿千瓦时,煤电发电量超52.8亿千瓦时,年捕集二氧化碳可达100万吨。
作为北疆重要的自调峰新能源示范工程,项目配套光伏工程分两期推进。据新疆油田煤电联营一体化项目PMT经理高亮介绍,一期264万千瓦工程已完成全部安装,预计11月具备反送电条件,年底实现并网发电;二期136万千瓦工程主体安装基本完成,收尾工作正在有序开展,计划年内完成全部建设,2027年5月实现并网发电。

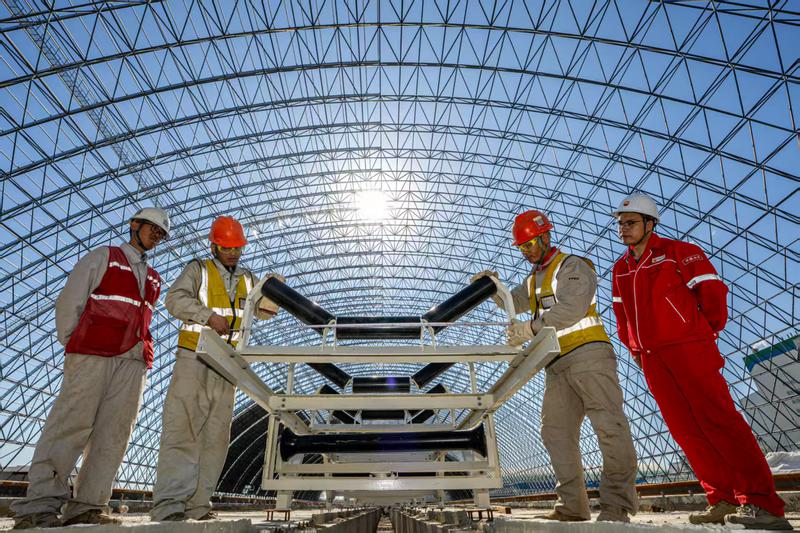

煤电联营一体化项目经理部员工正在对煤场输煤皮带托辊轴承进行现场检查。徐志远 摄
一体化项目经理部煤电PMT经理李明表示,煤电机组采用2台66万千瓦超超临界发电机组,设计BMCR工况供电,标准煤耗为270.5g/kWh、8 级抽汽,可进行 20%-100%稳定调峰,与新能源耦合外送,向电网稳定供电,既是发电的“压舱石”,也是电网调峰的“调节器”,可为大规模光伏并网提供稳定保障,平抑新能源发电波动,守住能源系统安全运行底线。

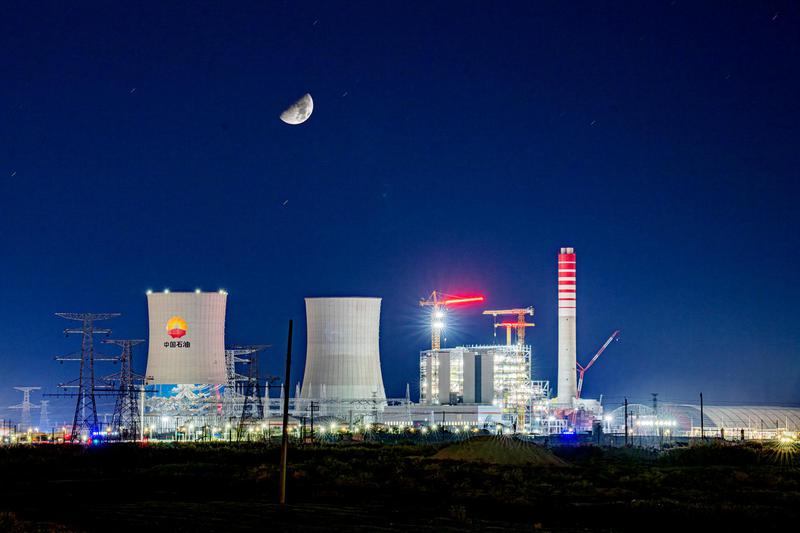

新疆油田煤电联营一体化项目现场灯火璀璨,建设者昼夜鏖战。徐志远 摄
百万吨级碳捕集装置是本项目的核心亮点。该装置与在建2×66万千瓦煤电项目深度协同,捕获燃煤机组烟气中的二氧化碳,有效降低二氧化碳排放量;同时采用先进化学吸收法工艺,将二氧化碳浓度提高至99.9%,相较传统工艺能耗降低约15%,捕集得到的二氧化碳供给油田开展驱油封存,能够显著提升老油田采收率、延长油田开发寿命,形成“碳捕集—利用—封存”闭环。目前,正在建设碳输管道,未来可实现二氧化碳远距离输送,为准噶尔盆地西部油藏长期开展碳利用提供有力支撑。
这是国内规模较大的从煤电烟气碳捕集到油田利用与封存的全产业链示范项目,在承担新能源消纳调峰电源功能的同时,把捕集的二氧化碳转化为油田增产动能,契合区域电气化转型发展需要,实现石油增产与碳减排双向共赢,为国内传统能源企业低碳转型提供可复制、可推广的“新疆方案”,为保障国家能源安全、落实“双碳”目标贡献新疆油田力量。(郭阳)
