玫瑰泉750千伏变电站进入构架吊装期 1800吨“钢铁脊梁”稳稳就位
中新网新疆新闻10月17日电(冯邵辉 李建彬)10月15日,在玫瑰泉750千伏变电站新建工程作业现场,随着首根钢构架在大型吊机精准操作下缓缓起吊、平稳就位,工程正式进入构架吊装阶段,标志着项目全面转入关键施工阶段,为后续设备安装及整体推进奠定坚实基础。

该工程是新疆电网“十四五”主电网发展规划的重点工程,也是哈密巴里坤哈萨克自治县新能源电力外送的核心通道。工程总投资16.49亿元,本期规划建设3组150万千伏安变压器,架设750千伏出线2回。建成后,将进一步优化新疆主网架结构,有效缓解天山东环网“东电西送”压力,显著提升哈密北部新能源基地电力外送能力,为“疆电外送”战略实施提供坚实支撑;同时,也将为哈密北部地区负荷增长提供可靠电力保障,助力新疆清洁能源开发利用。
构架是变电站的“钢筋铁骨”,承担支撑导线、电气设备及保障安全距离的核心功能。工程750千伏区构架柱、构架梁均为格构式钢管结构,采用螺栓连接,由35个构架立柱、55榀横梁组成,总重量达1800吨,其中最大构架柱高55米、重35吨。

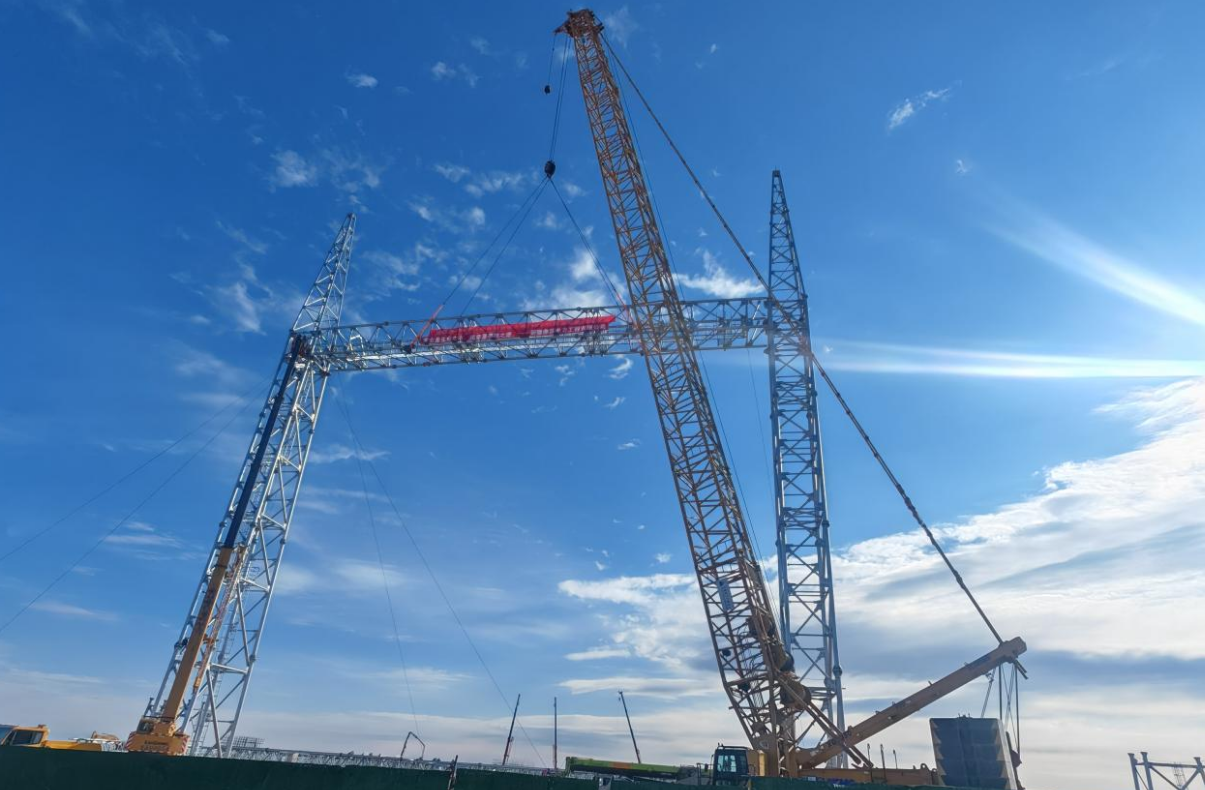

作为工程最大构筑物,750千伏构架吊装集高处作业、起重作业于一体,作业强度大、管控要求高。为确保吊装作业顺利完成,国网新疆电力有限公司提前筹划,组织施工单位根据现场实际作业环境编制《构架吊装专项施工方案》。此次采用地面分段组装、分段吊装的方法,使用300吨履带吊主吊、55吨吊车辅吊共同作业,共计90吊。
吊装期间,面对安全压力大、交叉作业多、大风天气等不利因素,建设团队从基础复测验收、跨距核验到紧固力矩复查等实行全过程管控,实现首基即第一组螺栓孔位一次对齐,吊装作业一次成功,为后续各组吊装积累了宝贵经验。
下一步,国网新疆电力将有序完成玫瑰泉750千伏变电站新建工程构架吊装作业任务,为后续的电气安装工作奠定坚实基础。
