五彩湾北—乌北750千伏线路工程全线贯通
2025-10-24 21:14:49 来源:中新网新疆
中新网新疆新闻10月24日电(康建国)10月22日,在新疆昌吉州阜康市境内距城区22公里的五彩湾北—乌北750千伏线路工程建设现场,最后6根导线在走板牵引下越过750千伏乌蒋二线上方跨越网,稳稳抵达R360铁塔下方,标志着该工程实现全线贯通。

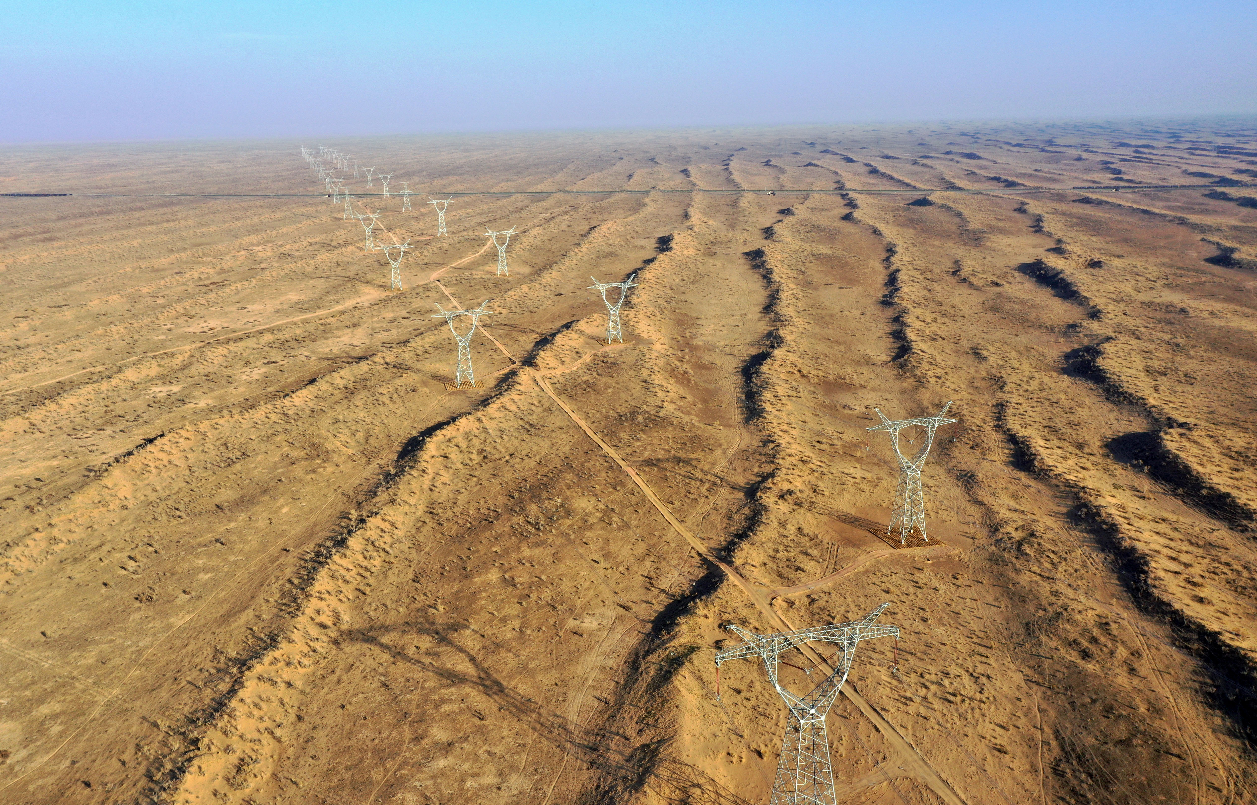

2025年10月11日,五彩湾北—乌北750千伏输电线路工程穿越准噶尔盆地。马元 摄
作为新疆维吾尔自治区“十四五”重点工程及补强东天山环网的重要组成部分,该工程起于在建五彩湾北750千伏变电站,止于乌北750千伏变电站,途经昌吉回族自治州准东工业园区、吉木萨尔县、阜康市及农六师五家渠市,新建铁塔744基,线路总长347千米,于2024年5月开工建设。工程建成后,不仅能满足准东经济技术开发区新增负荷用电需求、为大用户接入创造条件,还可助力昌吉东部地区新能源汇集送出,推动地方资源优势向经济优势转化。

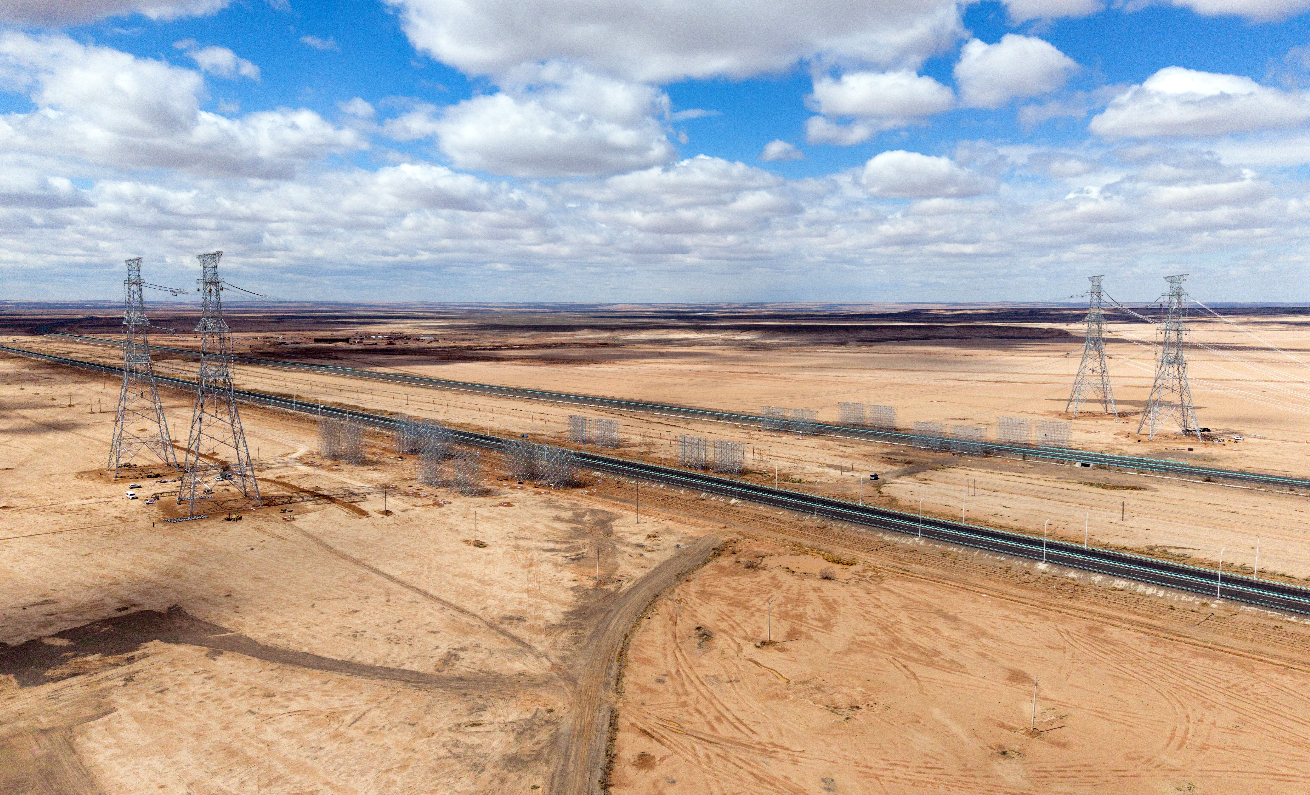

2025年4月20日,五彩湾北—乌北750千伏线路工程跨越S11五大高速公路和G216国道。张星 摄
该工程线路路径复杂,需穿越准东密集电力廊道、煤矿勘探区、农田地及古尔班通古特沙漠,各类跨越作业达40余次。
工程超半数线路位于生态脆弱、植被恢复困难的古尔班通古特沙漠。“为减少占地面积,我们现场成立技术攻关小组,基础施工采用4个塔腿分开开挖、浇筑、回填的方法,相较常规集中施工可减少塔基临时占地30%左右。”工程业主项目经理张星介绍。同时,施工方在流动沙漠种植22.5万平方米草方格,有效减缓风沙流动,促进植被生长。
下一步,国网新疆电力有限公司将加快推进工程验收和消缺工作,全力保障工程按期投运。
