温宿县:大石峡水利枢纽奏响新春“奋进曲”

温宿县:大石峡水利枢纽奏响新春“奋进曲”

2026-03-13 12:56:48 来源:温宿县融媒体中心

  春回大地,万物竞发。作为国务院确定的172项节水供水重大水利工程的标志性项目,新疆大石峡水利枢纽工程抢抓春季施工黄金期,全面吹响复工复产“集结号”。建设者们以“开局即冲刺”的奋进姿态,高效推进关键节点任务,为南疆高质量发展蓄力赋能。

  大石峡水利枢纽坐落于阿克苏地区库玛拉克河中下游,地处温宿县与乌什县交界处的大石峡峡谷河段。大坝高达247米,是目前世界最高的混凝土面板堆石坝(砂砾石坝)。工程总装机容量75万千瓦,规划安装3台单机容量25万千瓦的水轮发电机组,计划于2026年全面完工。

34860d22fb6a658448aa4183cfcf2da4

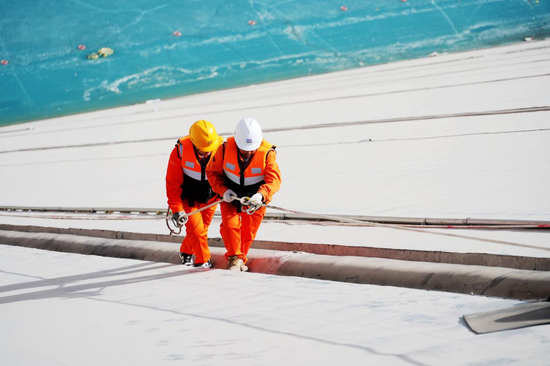

  3月10日,记者在工程现场看到,大坝主体巍然矗立,工程车辆往来穿梭,100余名施工人员在大坝坡面有序作业,坝体填筑、面板防护等工序同步推进,现场机器轰鸣,焊花四溅,呈现出一派如火如荼的建设景象。

  新疆大石峡水利枢纽工程I标工程管理部技术员赵东旭介绍:“目前人员已基本返岗,各项工作已全面展开。我们正在进行主体工程的前期准备,包括打磨作业、坝后‘之’字路回填等。目前大坝整体进度已达95%左右,计划今年10月底完成主体及附属工程施工,包括混凝土浇筑、三期面板表层防水涂料及分缝表止水施工等。”

  防浪墙被誉为大坝的“安全帽”,是保障大坝安全的最后一道屏障。为提高施工效率、确保高空作业安全,项目团队摒弃传统脚手架工艺,自主研发专用滑模台车。赵东旭表示:“我们自己设计制造的防浪墙台车,目前正在加工厂拼装,预计3月17日左右运抵现场安装调试,计划3月20日完成试验后正式投入使用,力争5月底前完成防浪墙浇筑。”

  精准施工是保障这项“超级工程”长期稳定运行的核心。面对高坝、高边坡、高地震烈度、高泄洪流速、高挖填强度的“五高”世界级挑战,施工团队建立了全流程质量监测体系。通过在大坝内部布设2300余个监测点,构建起覆盖沉降、位移、渗流的“智能神经网络”,实现对工程状态的实时感知。

  作为大坝质量监管负责人,徐树梅每天都要沿近70度的陡峭坡面攀爬四至五次,对复工前的关键环节进行细致“体检”。她告诉记者:“我们重点检查大坝面板最后一道防渗体系,即表止水施工质量,同时排查安全绳保护情况,比如接口处是否加装软管。质量方面,主要检查面板筑料厚度、平整度,以及经过一个冬天蓄水后是否存在沉降或拉伸裂缝。一旦发现局部缺陷,我们会下发整改通知单,整改完成后方可进入下一道工序。”

  发电机组安装同样进入冲刺阶段。春节期间,部分建设者坚守岗位,持续推进三号机转子组装。2月底以来,机组安装人员已全部返岗,现场130余名技术人员正分组推进水轮发电机组核心部件安装、总装调试及电气设备调试。

  新疆大石峡水利枢纽工程III标项目部总工程师张存荣介绍:“节后复工重点围绕三号机组及公用系统展开。3#机转子热稳定试验已结束,目前正在进行顶盖销钉孔钻孔、下机架焊接以及外围消防管路安装和电气二次电缆敷设。电气一次高压试验也在同步推进。根据计划,今年7月1#、2#机组将实现首批机组发电,3#机组8月投产。”

  大石峡水利枢纽工程全面投运后,年平均发电量预计达18.93亿千瓦时,可满足60余万户家庭一年用电需求,将显著增强南疆电网调峰能力和供电可靠性。生态与灌溉方面,工程将形成总库容约11.7亿立方米的水库,每年可向塔里木河干流补充生态用水34.2亿立方米,有效缓解阿克苏河流域灌区春季缺水问题,惠及下游680余万亩农田。同时,下游河道防洪标准将从10年一遇提升至50年一遇,为阿克苏地区乃至整个南疆经济社会高质量发展提供坚实的水利支撑。(赵新昌 杨礼文)

【编辑:宋欣】
《中国新闻》·大美新疆
本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
[网上传播视听节目许可证(0106168)] [京ICP证040655号] [ 京公网安备 11010202009201号] [京ICP备2021034286号-7] 总机:86-10-87826688
制作:中新社新疆分社  技术支持:0991-8557237  新闻热线:0991- 8550318 / 8556479
Copyright ©1999-2026 chinanews.com. All Rights Reserved
