国网乌鲁木齐供电公司:220千伏盐湖变电站综合检修工程稳步推进
中新网新疆新闻5月15日电(董昊原 张怡帆)近日,国网乌鲁木齐供电公司220千伏盐湖变电站一次设备及二次设备综合检修工程正在稳步推进。作为乌鲁木齐电网枢纽节点升级重点项目,本次工程将对站内断路器机构、隔离开关及主变压器套管等一次设备进行系统性大修,同步开展老旧保护测控系统的全面换代升级,全力消除设备隐患,进一步提升达坂城风电送出可靠性,为安全可靠用电筑牢坚实屏障。
据了解,220千伏盐湖变电站位于达坂城区“老风口”,是区域风电基地电能汇集、转送的核心枢纽,风电电量经本站送入乌鲁木齐市区并支撑疆电外送,是保障城市用电与清洁能源消纳的关键站点。但随着设备长期运行,站内一二次设备老化问题日益突出:断路器、隔离开关老旧程度严重、存在缺陷隐患,主变压器套管运行年限较长,急需系统性大修;同时,保护测控装置已停产,备品备件与技术服务难以保障,220千伏双套保护故障风险高,部分配置不满足反措要求,多重隐患对电网安全稳定运行构成威胁,实施全面改造势在必行。

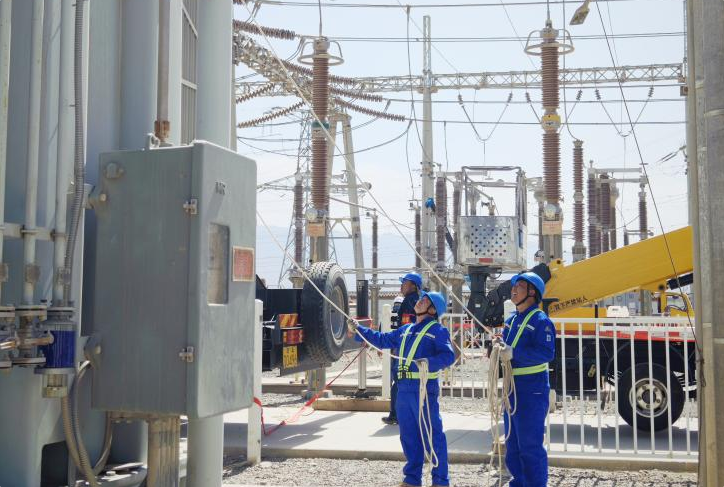

本次工程将对8个间隔的一、二设备进行综合检修,更换隔离开关5组、断路器机构6组,并对1、2号主变16只套管进行整体更换;同时,对220千伏主变保护测控、母联保护测控、电压并列等12面老旧屏柜进行整体更换,全面升级保护测控系统,实现一二次设备协同升级,从根本上解决设备短板,消除安全运行隐患。
据悉,本次设备综合检修为自营自建工程,公司高度重视、统筹推进,严格落实安全责任与质量管控,提前完成现场勘察、方案优化、物资筹备及应急预案制定,全过程严把安全关、质量关、进度关。结合达坂城大风、极寒、汛期易受冲刷等特殊环境特点,针对性优化设备选型与防护标准,确保新系统稳定可靠、适配现场工况。
工程现场坚持党建与生产经营深度融合,设立党员责任区,成立党员突击队,充分发挥党支部战斗堡垒作用和党员先锋模范作用。同时,本次工程紧抓青工实战学习机遇,同步开展实战练兵,以老带新、边干边学,助力青工个性化成长,着力培养一专多能的复合型人才队伍。
本次工程是公司消除设备隐患、提升电网本质安全的重要举措。工程投运后,盐湖变电站一二次设备性能将全面提升,达坂城风电送出通道将会更加畅通,乌鲁木齐电网供电保障能力与抗风险能力将显著增强。
下一步,国网乌鲁木齐供电公司将持续以电网设备升级改造工程作为重中之重,不断补强薄弱环节,以更加坚定的决心、更加务实的作风、更加有力的举措,全力以赴推进各项电网建设任务,提升电网供电能力,为清洁能源高效利用、城市民生用电及经济社会高质量发展提供坚强电力支撑。
