新疆东疆电网再添绿电大动脉

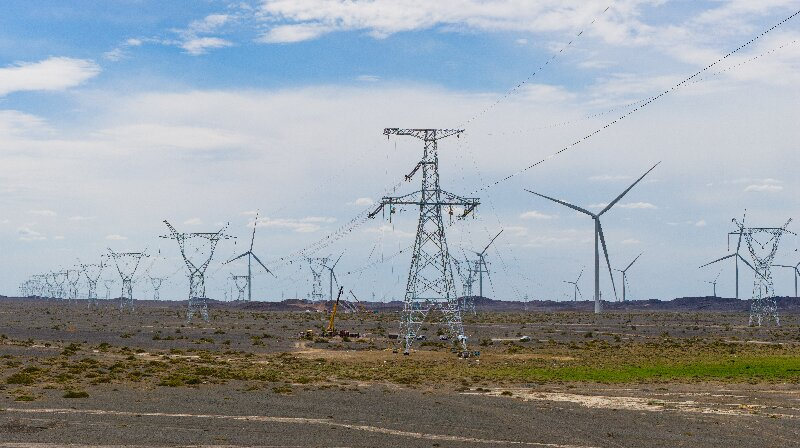

中新网新疆新闻7月30日电(滚艳 吴涛 袁政) 7月28日,随着最后一根导线顺利跨越G331国道完成牵引作业,三塘湖—玫瑰泉双回750千伏线路工程在哈密市巴里坤哈萨克自治县实现全线贯通,新疆东疆区域又一条新能源外送骨干通道顺利成型,将有效破解哈密北部清洁能源消纳、外送瓶颈,为区域绿色低碳发展注入强劲电力动能。
该工程是新疆电网“十四五”主电网发展规划的重点项目,也是支撑巴里坤哈萨克自治县新能源规模化开发、并网外送的核心枢纽通道。工程起于三塘湖750千伏变电站,止于玫瑰泉750千伏变电站,动态总投资5.13亿元,新建线路全长165.677千米,共计建设铁塔353基,于2025年6月开工建设。
哈密是国家重要能源基地、千万千瓦级风电基地,风光资源禀赋得天独厚,全年大风天气超200天,年日照时数达3170至3380小时,太阳能总辐射量位居新疆前列。随着区域新能源项目持续提速扩容,电力外送需求持续攀升。数据显示,2026年夏季,哈密北部最大电力盈余将达7630兆瓦,加之三塘湖变电站即将接入1045兆瓦批复新能源容量,原有电网网架已无法满足高峰时段电力外送和安全运行需求,该工程建设对破解区域绿电消纳瓶颈、盘活优质清洁能源资源具有重要意义。
本次工程建设全程面临复杂严苛的施工条件。线路全线穿越戈壁、丘陵地貌,地处新疆九大风区之一的三塘湖风区,区域年均8级及以上大风天数达115天,极端风气候对高空架线、设备锚固、导线防护带来极大考验。与此同时,工程全线跨越铁路、国道、多条运行电力线路,各类高风险交叉跨越作业共计65处,施工难度大、安全标准高、统筹协调任务重。

“面对恶劣自然环境与复杂施工工况,我们采用单基定制化施工和机械化作业模式高效推进建设。通过加装加重压线板、旋转连接器消除导线扭转隐患,对全线牵引场、张力场实施强化锚固,有效抵御大风振动造成的导线磨损风险。通过优化施工排班、增配作业班组人员,保障工程建设高效有序推进。”工程项目经理阿音格介绍。
工程重难点施工段跨越将淖铁路,作为京津冀西北通道重要组成部分、“疆煤外运”核心要道,铁路运行密集、安全要求极高,全线高空跨越作业仅可利用夜间短暂“天窗期”实施,存在窗口期短、工序复杂、夜间高空作业风险高等多重难题。为此,项目团队首次在新疆750千伏输电工程中创新应用绝缘双层防护网施工工艺。相较于传统单层防护结构,新工艺抗风性更强、防护承载力更高、拆装效率更快,高度适配铁路限时施工工况,有效保障铁路运行安全与施工安全,为新疆超高压线路复杂跨越施工打造了可推广、可复制的技术样板。
三塘湖—玫瑰泉双回750千伏线路工程建成投运后,将进一步完善东疆750千伏骨干电网,畅通哈密北部新能源外送通道,夯实“疆电外送”网架支撑,持续优化区域能源结构,助力“双碳”目标落地,保障当地工业生产与民生可靠用电,助推东疆经济社会高质量发展。(滚艳 吴涛 袁政)
