天富能源伟业公司:争分夺秒提进度重点工程建设全面提速

九月以来,中新建电力集团天富能源伟业工程有限责任公司(以下简称“伟业公司”)抢抓施工黄金期,以“百日攻坚”态势全面推进重点工程项目建设。在第八师石河子及周边区域,各项目现场呈现出卡车穿梭、机械轰鸣、人员忙碌的火热施工景象。

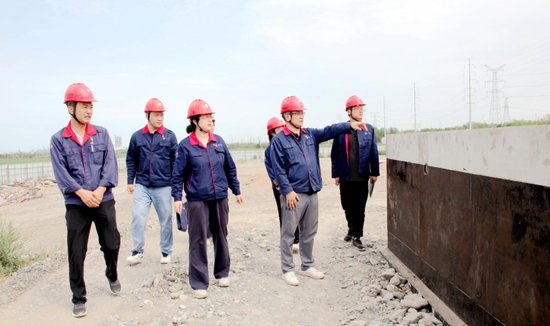

9月13日,伟业公司工程管理部联合安监环保部组成专项督导组,对国家棉花技术创新中心科技创新总部基地项目开展质量安全巡查,要求项目部进步严格“三检制”质量追溯体系,同步做好秋季施工的温差控制与安全防护,严格按工程要求的节点和工期顺利完成施工任务。
在石河子老城区供水改造项目现场,该项目负责人龚建勇表示,目前整体施工进度已达90%,剩余5处关键顶管作业正采用轮班制推进,预计10月15日前可完成全部施工任务。与此同时,2023年度供热管网改造工程加速推进,西一路段已管道已全速推进安装,东三路顶管作业仅剩80米接口施工,计划9月25日前具备送暖条件。针对23小区换热站项目存在的工期压力,公司已启动“专人驻场督导+资源优先调配”机制,确保按期供暖。

在兵准园区6×66万千瓦煤电EPC总承包项目现场,1#、2#检修宿舍楼实现主体结构封顶,外墙砌体及内墙砌筑工程完成85%:生产行政办公楼完成基础施工及土方回填,正开展钢结构吊装。此外,伟业公司承建的其他多个重点项目均实施“倒排工期、挂图作战”,通过优化施工组织设计、增派专业技术人员等措施,确保各节点目标可控。

伟业公司分管安全、工程项目施工的副总经理丁智表示,公司将持续强化“进度服从质量、质量保障安全”的管理理念,以标准化施工为抓手,全力推动重点工程建设再提速,为区域经济社会高质量发展提供坚实能源支撑。(曾兴合 )
