新疆空管局设备公司有序推进克拉玛依机场一期改扩建项目
由新疆空管局设备公司承建的克拉玛依机场一期改扩建民航空管设备采购及安装工程,自3月15日复工以来,各项建设任务高效有序推进。目前,除北下滑台作业面仍在施工外,飞行区其余验收相关项目已基本完成。
按照机场指挥部总体规划,项目计划于6月开展飞行区施工内容专项验收。为保障节点目标顺利达成,设备公司严格落实建设单位统一部署,于2月底提前组织人员返场,全面完成复工筹备工作。通过细化分解飞行区剩余施工任务、深入研判未完成事项成因、统筹调配人员物资、明确货物到场与请款流程、倒排关键工期节点,为项目复工复产筑牢基础。

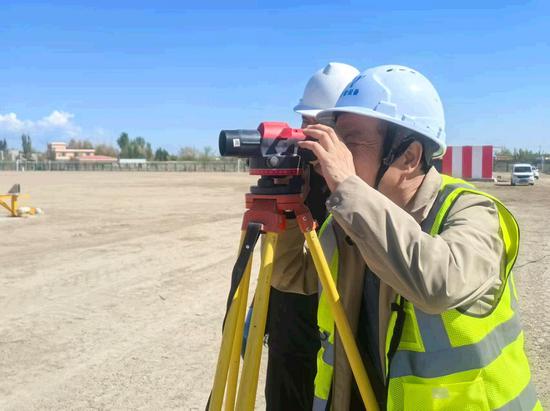

复工后,为保障项目高质量推进,公司委派经验丰富的技术总监曹建新驻场统筹。曹总监深入梳理项目堵点难点,强化上下沟通协调,聚焦决定阶段验收成效的新建13方向仪表着陆系统施工任务,对照行业规范严控细节、稳步推进。本次飞行区新建方舱采用装配式结构,与传统一体式方舱差异显著,主体构筑板为双层铝板填塞保温材料,承载力无法满足机房盲降设备、配电箱及桥架的安装要求,强行施工易引发方舱漏水等安全隐患。面对挑战,曹建新秉持老一辈空管人攻坚克难、勇于创新的精神,创新施工工艺与技术方法,破解不利施工条件,圆满完成特殊工况下的设备安装。截至目前,航向台安装工作基本完成,待场道标段完成围界导改后,即可开展设备调试工作。
为统筹推进项目整体实施、强化各标段协同联动,克拉玛依机场指挥部在每日工程例会中增设项目纠偏环节,既复盘当日施工进展,也前瞻研判后续潜在问题、优化施工规划。设备公司现场项目部积极依托例会机制,高效开展跨单位沟通协调。现场项目副经理张志璞作为纠偏汇报负责人,立足项目推进需求,有理有据阐明工作立场,精准识别方案短板,从行业规范与施工实操层面,为建设单位提供科学可行的优化思路。在其积极协调下,制约项目气象、导航专业施工的关键瓶颈问题均得到有效化解。同时,项目部主动加强与机场运行保障部门的协同配合,张志璞通过联动兄弟单位、对接厂家工程师、查阅技术手册等方式,多次协助机场运行部门排查并化解各类安全风险隐患,赢得用户单位的高度认可与一致好评。
克拉玛依机场改扩建工程为不停航施工项目,全程严格遵循民航不停航施工管理规范,现场安全管理与措施落实是项目平稳推进的核心保障。为此,公司专门派驻多名专职安全员驻场,全方位筑牢不停航施工安全防线。复工至今,项目现场安全管理工作规范有序,安全台账资料完备,顺利通过机场临空公司多轮专项检查,项目安全形势持续稳定向好。针对近期密闭空间作业可能存在的安全风险,现场项目部配齐配强安全防护设备,组织参建人员开展专项实操培训,在下井作业全过程强化现场安全监管,做到隐患早发现、早处置,将风险消除在萌芽状态。
针对剩余北下滑台施工任务,项目部全体人员凝心聚力、群策群力,统筹优化施工方法、检验标准、工序流程与人员配置,同时积极对接机场及建设单位,争取各方支持配合。依据最新协调方案,项目将在严守行业规范、保障施工质量、筑牢安全底线的前提下,大幅压缩北下滑台施工周期,确保于本月底前完成外场天线及机房设备安装工作。
克拉玛依机场一期改扩建民航空管设备采购及安装工程,是设备公司承接的重点不停航施工项目,在公司年度战略布局中占据重要地位。该项目既是公司深耕机场施工领域、拓展业务版图的关键实践,也是公司锤炼不停航施工技术、积累复杂工况管理经验、深化机场多方协作模式的重要契机。下一步,设备公司将始终以飞行区验收为核心目标,主动担当、积极作为,全力配合建设单位高效推进各项收尾工作,为新疆民航基础设施升级、助力地方经济高质量发展贡献坚实力量。(慈源)
