若羌抽水蓄能电站建设冲刺“年中答卷”
六月,阿尔金山下热浪升腾,比气温攀升更快的是重大项目的建设步伐。火热的施工场景,描绘出若羌重大项目“年中冲刺”的奔跑姿态。

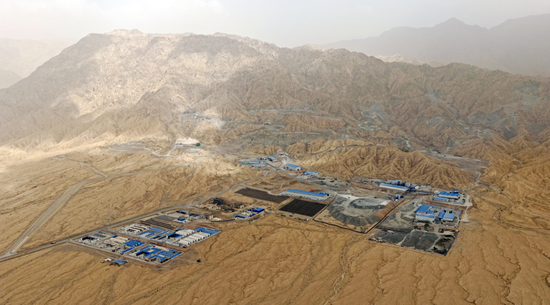

6月25日,若羌抽水蓄能电站主体工程施工现场,2000位参建人员坚守在建设一线,340台机械设备投入到各作业面。目前,上水库、下水库、输水发电系统、上下库连接道路、供水隧洞等主体工程正全面攻坚。

采用TBM机掘进 供水隧洞攻坚正酣
抽水蓄能电站关键在水,而水从何来?中核集团新华若羌抽水蓄能发电有限公司确定的水源方案,是通过开挖引水隧洞,将若羌河水库库区水引至电站给水处理厂,经过处理后由泵站分压至下水库完成蓄水。
在电站供水隧洞开挖现场,78米长的国产TBM掘进机在有序作业,掘进机机身前面是刀头,轴承驱动刀头,机身传送带与箱式轨道车相连,将出渣运出洞外,实现隧道掘进、支护、出渣等施工工序并行连续作业。
掘进机作业时,5名维修、护理、巡检人员实时观察机械作业情况,保持和“司机”的联系。而“司机”并不在“车头”,在洞外的主控室,掘进机的启动、停机通过TBM主控键盘操作,洞内情况一览无余。
目前,供水隧洞工程攻坚正酣,掘进进度正按计划推进。
地下厂房三大主洞室均获突破性进展
在进厂交通洞和通风兼安全洞口,工程车辆来往穿梭。洞里,超大型挖掘机10分钟左右将石料装满卡车,就地运到砂石料加工站,碾压分选后进入拌合站,进行二次利用。
地下厂房是抽水蓄能电站最核心的部位,相当于人体的心脏。其中,主厂房洞室将安装6台可逆式水泵机组,上水库自上而下的巨大水能将在这里变成电能,是整座电站发电抽水做功的“动力泵”。
主厂房洞室今年3月完成了首层开挖,目前正在开挖二层,计划6月底完成。主变压器洞室今年5月开挖,预计6月底前首层开挖完成。尾水闸门室6月初首层开挖圆满收官。至此,电站的输水发电系统雏形初具。
上、下水库工程建设全面攻坚
电站建设是一个庞大的系统工程,供水隧洞、地下厂房、上下水库、连接道路、输水发电系统等主体工程都在同步推进,目前进入全面攻坚阶段。
下水库工程正在开展坝基开挖及回填。挖掘机在坝底工作,卡车将石料运出回填。下水库设计坝顶高程为1654米,截至6月20日已填筑至1531米,今年年底将达到1593米。
目前,上水库工程正在开展大坝碾压试验、坝基开挖及回填作业。上水库和下水库的高差为652米;13公里长的上下库连接道路目前也基本具备通行条件,预计今年10月全线畅通,届时,可为上水库施工物资、设备运输提供便捷的交通保障,上水库建设进程也将大大提速。
新疆若羌抽水蓄能电站由中核集团旗下若羌抽水蓄能发电有限公司投资建设,是国家“十四五”规划重点实施项目。项目总装机210万千瓦,总投资156.77亿元,总建设工期81个月,首台机组预计2030年9月并网发电,2031年12月全面建成投运。
电站建成投运后,将全面服务南疆电网发展与新能源消纳,承担电力系统调峰、填谷、储能、调频等多重任务。项目设计年发电量26.25亿千瓦时,连续满负荷发电6小时即可满足130万户家庭全年用电需求。每年可节约标准煤约134.5万吨,减少二氧化碳排放约404.6万吨,生态与社会效益突出。项目的落地建设,将有力助推南疆绿色能源产业发展,助力区域构建新型电力系统,为全国“双碳”目标实现贡献重要力量。(张达 何娅娅)
