新能集团:无人机首飞吊运302吨塔材,山区电网建设迎来“空中搬运工”
7月1日,巴州天鹅湖至红帆220千伏线路工程完成无人机塔材吊运首飞,预计总吊运量达302吨。
这是电力物资低空运输解决方案在新疆山地电网建设中的首次规模化应用,为山区物资运输提供了全新的技术路径。此次作业由新能集团所属新能电网服务公司承接完成。

天鹅湖至红帆220千伏线路穿越中天山腹地,沿线山谷纵横、高差悬殊,多数塔位车辆无法抵达。传统索道运输需要先砍伐林木、开挖基坑、架设钢缆,搭建周期长,完工后还需投入资金修复植被,综合成本较高。同时,工人需在陡坡崖壁作业,坠物、滑坡风险突出,大风天气无法施工,严重拖慢工程进度。如何在保障人员安全的前提下,将塔材平稳送达深山塔位,成为该工程面临的核心难题。
新能电网服务公司组建专业技术团队,配齐持证飞手、技术及安全管理人员,提前完成全线踏勘、空域报备与多轮应急演练,选用两台适配高原大风环境的重载无人机,落地标准化低空吊运作业体系,重点在安全、生态与效率三方面实现突破。

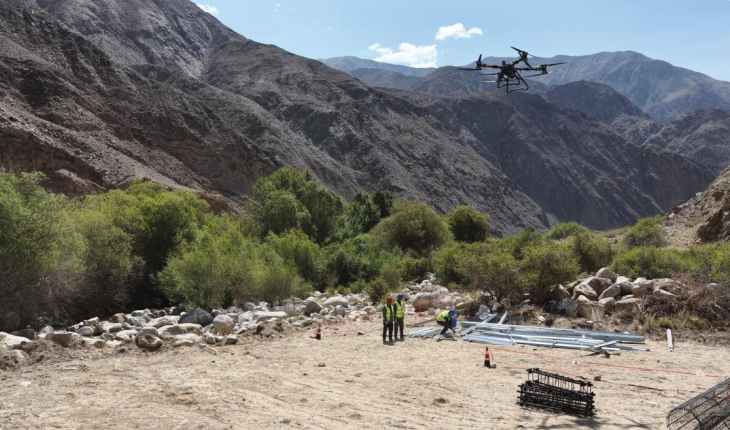

作业人员全程在平缓起降点完成物资绑扎与接应,通过高精度远程操控设备指挥无人机飞行,无需深入危险山谷与崖壁。无人机搭载毫米波避障、应急返航、双重锁止吊具三重防护,现场划定30米安全警戒区并全程实时监控,从源头规避高空坠物、山体滑塌等隐患,山地施工本质安全水平显著提升。
全线塔位运输仅需10平方米左右的简易起降场,无需开挖基坑、砍伐林木、架设钢缆。废旧吊索、无人机废电池统一分类回收处置。即使是落差数百米的峡谷塔位,无人机也能点对点直线投放,实现“塔立山中、绿留山间”。
无人机单次最大吊装160公斤,从山脚下作业平台到山顶塔位作业平台,上下落差约150米,单次飞行直线距离300米,单次吊运耗时仅3分钟。两台200型无人机全力调运,日均吊运量可达50吨。与传统索道相比,效率提升一倍,有效克服了山区地形和大风天气对施工的影响,为线路按期投运提供了有力保障。
“以前往这种深山塔位送一趟料,人员要在坡上爬半天,现在人在平地操作,飞机直接送进去,心里踏实多了。”现场一名施工负责人表示。
此次全疆首飞,是新能电网服务公司面向电力施工现场打造标准化低空解决方案的标志性实践。下一步,该公司将总结高原山地实操经验,完善全套作业、安全、应急标准化流程,面向全疆各类基础建设项目持续输出低空解决方案,以智能低空装备助力新疆电网绿色、安全、高效建设。(王海)
