博州:重点项目“加速跑” 汇聚发展新动能

博州:重点项目“加速跑” 汇聚发展新动能

2026-07-06 18:40:08 来源:中新网新疆

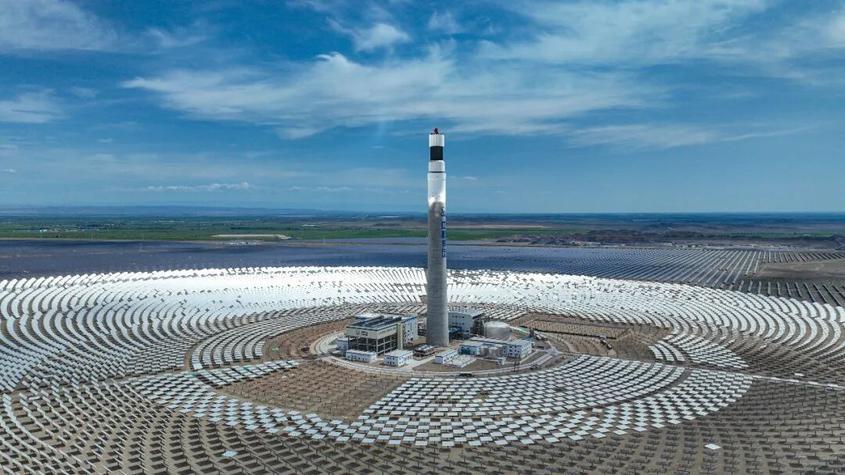

在博州10万千瓦储热型光热配建90万千瓦新能源项目建设现场,设备调试工作正有序推进。目前,该项目90万千瓦光伏部分已并网发电,10万千瓦光热项目已全面转入分系统调试阶段。项目全部投运后,年均清洁电能上网电量可达20.4亿千瓦时,可带动就业200余人。在博州10万千瓦储热型光热配建90万千瓦新能源项目建设现场,设备调试工作正有序推进。目前,该项目90万千瓦光伏部分已并网发电,10万千瓦光热项目已全面转入分系统调试阶段。项目全部投运后,年均清洁电能上网电量可达20.4亿千瓦时,可带动就业200余人。

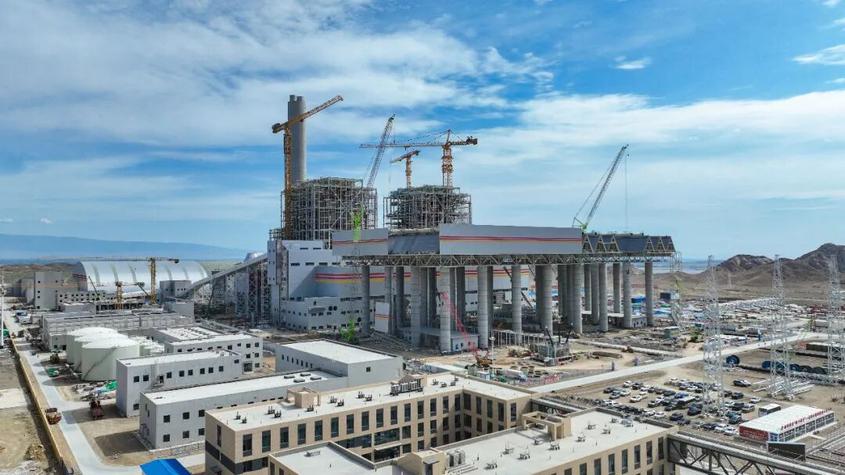

国能博州2×66万千瓦煤电项目正在加紧建设。据悉,该项目总投资235亿元,煤电首台机组预计今年8月底并网发电,配套风光项目分步推进。国能博州2×66万千瓦煤电项目正在加紧建设。据悉,该项目总投资235亿元,煤电首台机组预计今年8月底并网发电,配套风光项目分步推进。

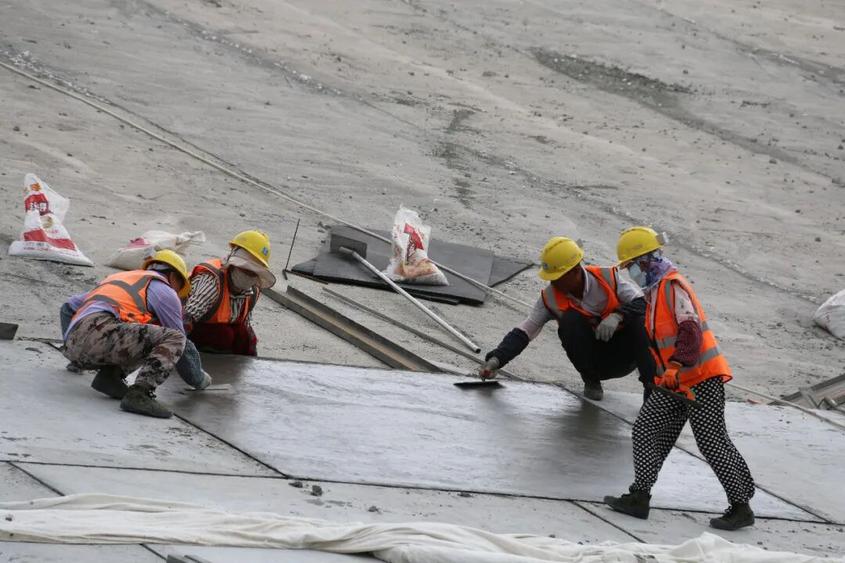

工人在博乐市前进水源工程施工现场作业。据了解,该工程预计10月底完成水库主体工程,2027年1月工程全面完工并正式具备蓄水条件。项目投用后,将极大改变小营盘镇片区灌区单一取水模式,大幅提升农田灌溉供水稳定性与水资源利用效率。工人在博乐市前进水源工程施工现场作业。据了解,该工程预计10月底完成水库主体工程,2027年1月工程全面完工并正式具备蓄水条件。项目投用后,将极大改变小营盘镇片区灌区单一取水模式,大幅提升农田灌溉供水稳定性与水资源利用效率。

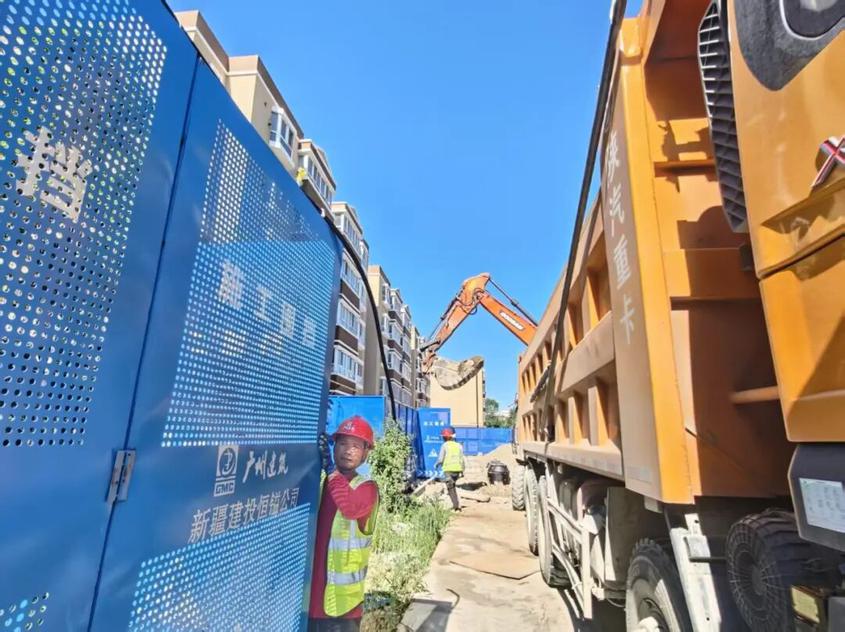

在博州税务局家属院老旧小区改造现场,各项施工作业有序开展。此次改造工程于今年4月启动,目前,小区外墙翻新工作已全部完成,地下管网改造已完成90%,电梯加装工作正稳步推进。在博州税务局家属院老旧小区改造现场,各项施工作业有序开展。此次改造工程于今年4月启动,目前,小区外墙翻新工作已全部完成,地下管网改造已完成90%,电梯加装工作正稳步推进。

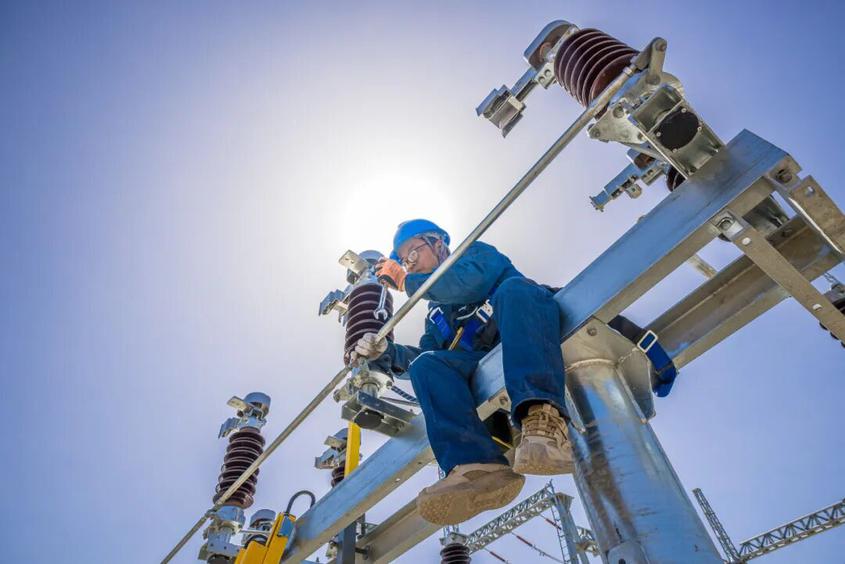

国网博尔塔拉供电公司工人在博州城东220千伏变电站新建工程现场作业。该工程于今年3月开工,目前整体施工进度已达63%。其中,土建工程完成91.9%、电气工程完成38%,预计8月20日竣工投产。国网博尔塔拉供电公司工人在博州城东220千伏变电站新建工程现场作业。该工程于今年3月开工,目前整体施工进度已达63%。其中,土建工程完成91.9%、电气工程完成38%,预计8月20日竣工投产。

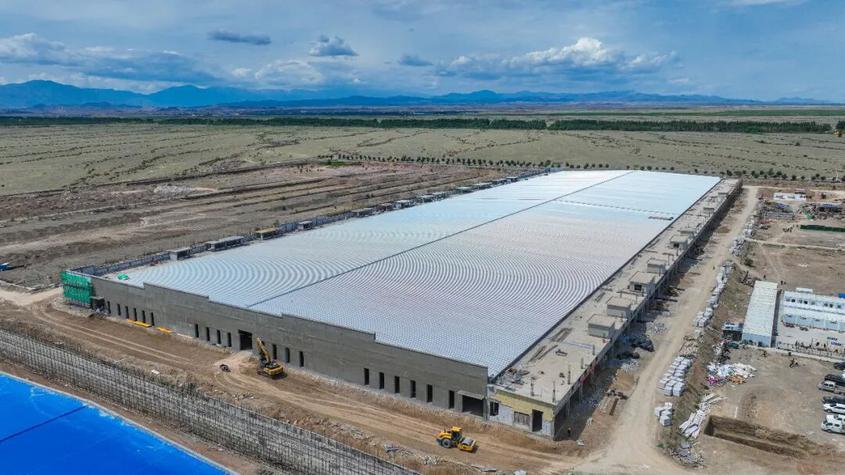

湖北名仁纺织科技有限公司10万锭缝纫项目加紧建设。该项目落地博乐市南城纺织园,总投资5.5亿元,目前厂房改造和配套建设项目稳步推进,计划7月完工、11月投产。投产后,预计年产缝纫线1.8万吨,年产值3亿元,可吸纳300余人就业。湖北名仁纺织科技有限公司10万锭缝纫项目加紧建设。该项目落地博乐市南城纺织园,总投资5.5亿元,目前厂房改造和配套建设项目稳步推进,计划7月完工、11月投产。投产后,预计年产缝纫线1.8万吨,年产值3亿元,可吸纳300余人就业。

  今年是“十五五”规划开局起步之年。年初,博尔塔拉蒙古自治州党委提出“五地一率先”发展目标,为博州未来五年绘就清晰蓝图。博州牢牢锚定“五地一率先”发展目标,持续推进重点领域项目建设,绿色能源、产业升级、水利基建、电网配套、民生提质……一批批重点项目建设现场抢工期、赶进度、提效能,以实干积蓄高质量发展澎湃动能,全力为“十五五”良好开局夯实根基、起势聚力。

  文:博尔塔拉融媒体中心图:于苏甫·艾尼、楠登、库来西、陈亿文

【编辑:孙亭文】
《中国新闻》·大美新疆
本网站所刊载信息,不代表中新社和中新网观点。 刊用本网站稿件,务经书面授权。
未经授权禁止转载、摘编、复制及建立镜像,违者将依法追究法律责任。
[网上传播视听节目许可证(0106168)] [京ICP证040655号] [ 京公网安备 11010202009201号] [京ICP备2021034286号-7] 总机:86-10-87826688
制作:中新社新疆分社  技术支持:0991-8557237  新闻热线:0991- 8550312 / 8556479
Copyright ©1999-2026 chinanews.com. All Rights Reserved
